一(yi)、埋地干管敷設
埋地敷設(she)俗稱“鋪設(she)”,其標(biao)高(gao)一(yi)般在-0.300m-0.400m(室內地面為(wei)±0.000)為(wei)宜。管道變(bian)(bian)(bian)徑(jing)時,DN50mm以(yi)(yi)內的(de)變(bian)(bian)(bian)小(xiao)兩號、DN70mm以(yi)(yi)上(shang)的(de)變(bian)(bian)(bian)小(xiao)一(yi)號者(zhe)不得使(shi)用補心(xin)(xin)變(bian)(bian)(bian)徑(jing),因為(wei)易(yi)折(zhe)斷;當DN50mm以(yi)(yi)內的(de)變(bian)(bian)(bian)小(xiao)三號,DN70mm 以(yi)(yi)上(shang)變(bian)(bian)(bian)小(xiao)兩號者(zhe)可以(yi)(yi)使(shi)用補心(xin)(xin)變(bian)(bian)(bian)徑(jing),因為(wei)該狀況下,不可能補心(xin)(xin)被折(zhe)斷(另有規定者(zhe),以(yi)(yi)規定為(wei)準)。
不(bu)用(yong)(yong)補心(xin)變徑(jing)(jing)時,應用(yong)(yong)異徑(jing)(jing)管箍和鍍(du)鋅管套(tao)制(zhi)短(duan)管,短(duan)管長度以不(bu)用(yong)(yong)管箍便能(neng)套(tao)絲為準(zhun)。
干管安裝工序可以安排在回填土之前進行鋪設,可根據施工條件確定。在于管鋪設的同時,應將干管至首層立管閥(fa)門的一段立管(含閥門)安裝到位。但閥門要調直,其方法是在閥門上口臨時裝一節約1m長的短管(絲扣要正,不得歪斜),用它看直,調閥門下邊的絲扣,調直時應將手輪卸下來。
干(gan)管安裝程序如下:
1. 按施工圖(tu)繪(hui)制草圖(tu),計(ji)算出加工尺寸;
2. 按草圖預制(zhi)、調(diao)直、防(fang)腐;

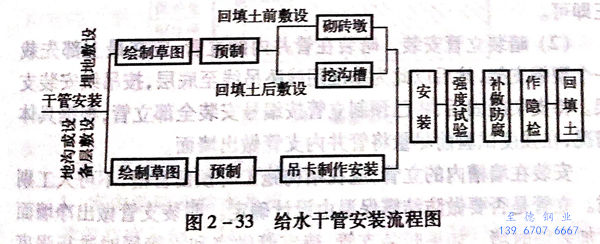

3. 如在回(hui)填(tian)土之前安(an)裝(zhuang),應(ying)根據設計標高于安(an)裝(zhuang)前砌筑240mm×240mm 磚墩(dun)。如在回(hui)填(tian)土之后安(an)裝(zhuang),應(ying)先挖(wa)溝槽,溝槽挖(wa)至管底標高,不得(de)超挖(wa),如有超挖(wa)時應(ying)用(yong)磚墊平,管身應(ying)鋪設在基土上。詳見圖2-33 給水干管安(an)裝(zhuang)流程圖。

二、在地溝內(nei)或設備層內(nei)敷設
在地溝和設備層(ceng)內安裝(zhuang)(zhuang)給水干管,除按施工圖繪制出草(cao)圖并計(ji)算(suan)出部分尺(chi)寸(cun)外,其余尺(chi)寸(cun)要實(shi)測實(shi)量。然后按草(cao)圖所標注(zhu)的尺(chi)寸(cun),用相應(ying)的方法預制加工。安裝(zhuang)(zhuang)管道之前應(ying)裝(zhuang)(zhuang)好(hao)吊卡、支架。
安裝(zhuang)合(he)格的給水干管(guan)應是:
1. 要有約0.003的坡度坡向(xiang)泄(xie)水(shui)點;
2. 管道(dao)的彎(wan)曲度沒(mei)有超過0.5mm/m;
3. 被(bei)破壞的鍍鋅層表面及管螺紋露(lu)出部(bu)分,應做防腐處理;
4. 與相鄰管道排(pai)列合(he)理;
5. 管道強度試驗符合要求;
6. 管(guan)道沖(chong)(chong)洗不(bu)應利用(yong)排泄強度(du)試驗的水(shui)(shui)(shui)(shui)作為對(dui)管(guan)道系統的沖(chong)(chong)洗(這不(bu)屬于沖(chong)(chong)洗),應用(yong)臨時水(shui)(shui)(shui)(shui)管(guan)(管(guan)子(zi)斷(duan)(duan)面積(ji)不(bu)小于被沖(chong)(chong)洗管(guan)道斷(duan)(duan)面積(ji)的60%),接至給水(shui)(shui)(shui)(shui)干管(guan)人口處(chu),在室內打開約50%的給水(shui)(shui)(shui)(shui)配水(shui)(shui)(shui)(shui)點全(quan)開放水(shui)(shui)(shui)(shui);
7. 沒(mei)有使用偽劣(lie)產(chan)品。
三、給水立管安裝
1. 明裝立(li)管(guan)安裝
安裝(zhuang)(zhuang)立(li)管(guan)(guan)之前,應從最上(shang)層(ceng)用線(xian)墜直吊至首層(ceng)對(dui)準已安裝(zhuang)(zhuang)完畢(bi)的(de)立(li)管(guan)(guan)閥門(men)中心(xin)點,如果閥門(men)在設(she)備層(ceng),那么吊線(xian)便是立(li)管(guan)(guan)中心(xin)。按吊線(xian)畫出立(li)管(guan)(guan)卡(ka)子中心(xin)線(xian)(十字(zi)線(xian)),然后打孔栽卡(ka)子。待(dai)卡(ka)子凝固(gu)后,將預制的(de)立(li)管(guan)(guan)對(dui)號安裝(zhuang)(zhuang),安裝(zhuang)(zhuang)時,只要將調直時在三通和立(li)管(guan)(guan)絲頭(螺紋)處劃刮的(de)痕(hen)跡對(dui)正即可。
2. 暗裝立管安裝
暗(an)裝(zhuang)在管(guan)(guan)(guan)井內(nei)的(de)立管(guan)(guan)(guan),應在最上部先栽一個型鋼支架(jia)(jia),然后以此為基準用線(xian)墜吊線(xian)至底層,按吊線(xian)安裝(zhuang)支架(jia)(jia)。待支架(jia)(jia)凝固后,將(jiang)已(yi)預制立管(guan)(guan)(guan)按編(bian)號安裝(zhuang)全(quan)部立管(guan)(guan)(guan),根據具體(ti)情況,在強(qiang)度試驗前盡量將(jiang)管(guan)(guan)(guan)井內(nei)支管(guan)(guan)(guan)做出墻(qiang)面。
安裝在墻槽內的立(li)管(guan)(guan)(guan),應在結構施工(gong)時(shi)(shi)(shi)(shi)預留管(guan)(guan)(guan)槽,不可人工(gong)剔(ti)鑿。立(li)管(guan)(guan)(guan)是(shi)否要做(zuo)防結露保溫(wen)由設計確(que)定。明裝支管(guan)(guan)(guan)做(zuo)出(chu)凈(jing)墻面后(hou)加(jia)裝臨(lin)時(shi)(shi)(shi)(shi)堵(du)。如果暗裝支管(guan)(guan)(guan),待支管(guan)(guan)(guan)做(zuo)完和立(li)管(guan)(guan)(guan)同時(shi)(shi)(shi)(shi)進行強(qiang)度試驗。待強(qiang)度試驗完畢(bi)后(hou)將(jiang)臨(lin)時(shi)(shi)(shi)(shi)堵(du)拆卸下(xia)來,裝上一節臨(lin)時(shi)(shi)(shi)(shi)短(duan)管(guan)(guan)(guan)(一端套絲約100mm長)。這種短(duan)管(guan)(guan)(guan)俗稱“壓墜(zhui)管(guan)(guan)(guan)”。
四、熱水立管安裝
熱(re)(re)水立管(guan)(guan)(guan)安裝(zhuang)是否(fou)應(ying)考(kao)慮(lv)熱(re)(re)膨脹,應(ying)由設計考(kao)慮(lv)確定,但必須(xu)是當立管(guan)(guan)(guan)熱(re)(re)伸脹時,支(zhi)管(guan)(guan)(guan)能自由作徑向(xiang)移動。熱(re)(re)水的干管(guan)(guan)(guan)和(he)立管(guan)(guan)(guan)一般應(ying)有回水管(guan)(guan)(guan)。干管(guan)(guan)(guan)與立管(guan)(guan)(guan)的連接方(fang)法(fa)可參考(kao)熱(re)(re)水采暖系統(tong)干管(guan)(guan)(guan)與立管(guan)(guan)(guan)的連接方(fang)法(fa)。明裝(zhuang)立管(guan)(guan)(guan)穿過樓板應(ying)裝(zhuang)套管(guan)(guan)(guan)。

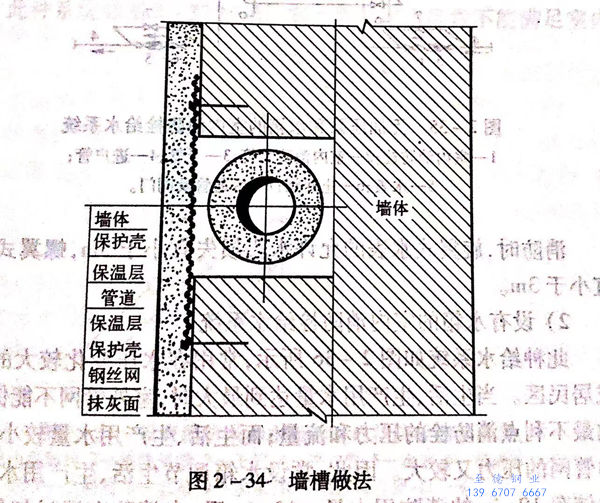

冷(leng)熱水立(li)管(guan)(guan)的間距要有一(yi)定的距離(li),否(fou)則(ze)支(zhi)管(guan)(guan)無法躲繞(rao)立(li)管(guan)(guan)。其間距,一(yi)般立(li)管(guan)(guan)管(guan)(guan)徑(jing)在DN32mm以內(nei)的不(bu)(bu)應小(xiao)于120mm;DN≥40mm的不(bu)(bu)應小(xiao)于150mm.安(an)裝(zhuang)在管(guan)(guan)井(jing)內(nei)的立(li)管(guan)(guan)要做保(bao)溫處理。安(an)裝(zhuang)在墻槽內(nei)的立(li)管(guan)(guan)亦應保(bao)溫,否(fou)則(ze)不(bu)(bu)但損失(shi)熱量、降低水溫,而且對建筑墻面還(huan)有一(yi)定的破壞作(zuo)用,如圖2-34所示。
