浴盆(pen)分為(wei)潔身用浴盆(pen)和(he)按摩浴盆(pen)兩種,淋浴器分為(wei)鍍鉻淋浴器、香蕉視頻app下載蘋果版:不銹鋼管組成沐浴器(qi)(qi)、節水型沐浴器(qi)(qi)等。


浴盆安裝施工(gong)工(gong)藝流(liu)程:劃線定位(wei)→砌(qi)筑支墩(dun)→浴盆安裝→砌(qi)擋墻(qiang)。


一、施工安裝要求


a. 浴盆安裝(zhuang)


  1. 應(ying)根據浴(yu)(yu)(yu)盆(pen)中心線及標高(gao)(gao),嚴(yan)格(ge)控(kong)制浴(yu)(yu)(yu)盆(pen)支座的(de)(de)位置(zhi)與(yu)標高(gao)(gao)。浴(yu)(yu)(yu)盆(pen)安裝時應(ying)使盆(pen)底有(you)2%的(de)(de)坡度坡向浴(yu)(yu)(yu)盆(pen)的(de)(de)排水口,在(zai)封堵浴(yu)(yu)(yu)盆(pen)立(li)面(mian)的(de)(de)裝飾板或砌(qi)體時,應(ying)靠(kao)近暗(an)裝管道附近設置(zhi)檢修(xiu)門,并做低(di)于2cm的(de)(de)止水帶。


  2. 裙板浴盆安裝時,若(ruo)側板無(wu)(wu)檢修孔(kong),應在端部或樓板孔(kong)洞設檢查孔(kong);無(wu)(wu)裙板浴盆安裝時,浴盆距地面0.48m.


  3. 淋浴噴(pen)頭與混(hun)合器(qi)的鎖母連(lian)接時,應(ying)加橡(xiang)膠墊圈。固(gu)定式噴(pen)頭立管(guan)應(ying)設固(gu)定管(guan)卡;活動噴(pen)頭應(ying)設噴(pen)頭架;用螺(luo)栓(shuan)或木螺(luo)釘固(gu)定在安裝(zhuang)墻(qiang)面上。


  4. 冷、熱(re)水(shui)管(guan)平行安(an)裝(zhuang),熱(re)水(shui)管(guan)應安(an)裝(zhuang)在(zai)(zai)面(mian)向(xiang)的左側(ce),冷水(shui)管(guan)應安(an)裝(zhuang)在(zai)(zai)右側(ce)。冷、熱(re)水(shui)管(guan)間距離(li)150mm.


b. 淋浴器安裝

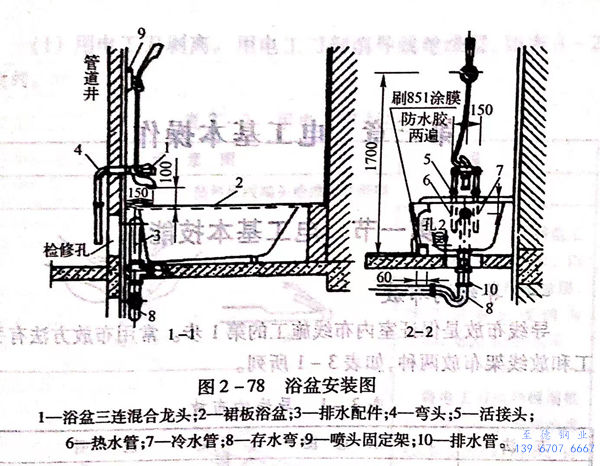

淋(lin)浴(yu)器噴(pen)管與(yu)成套產品采(cai)用鎖母連接(jie),并(bing)加(jia)墊橡(xiang)膠圈;與(yu)現場組裝(zhuang)彎管連接(jie)一般為(wei)焊(han)接(jie)。淋(lin)浴(yu)器噴(pen)頭距地面不低于(yu)2.1m.浴(yu)盆安裝(zhuang)圖如圖2-78所示。






二、常見(jian)質(zhi)量缺陷及(ji)預(yu)防措施


a. 浴盆排(pai)水(shui)(shui)栓、排(pai)水(shui)(shui)管(guan)及溢水(shui)(shui)管(guan)接頭(tou)漏水(shui)(shui)。


     預(yu)防(fang)措施(shi):在浴盆擋墻砌(qi)筑前,應認(ren)真做通水(shui)(shui)試驗(yan)。當浴盆排水(shui)(shui)管(guan)為自帶塑(su)料排水(shui)(shui)管(guan),砌(qi)支撐時(shi)應防(fang)止磨損塑(su)料管(guan)。


b. 浴盆排(pai)水管(guan)與室內排(pai)水管(guan)對接不正,造(zao)成漏水和溢水。


   預防措施:


      ①. 衛生間浴(yu)盆(pen)配(pei)管及給(gei)排水甩頭位置,必須(xu)在(zai)浴(yu)盆(pen)到(dao)場后最后確定。


      ②. 衛生(sheng)間配管(guan)(guan)及(ji)衛生(sheng)器(qi)具(ju)安裝前(qian),必須做樣(yang)板衛生(sheng)間,以形象示(shi)范安裝質量(liang)標準(zhun),并校核各管(guan)(guan)道(dao)甩頭位(wei)置的正確(que)性。


     ③. 安(an)(an)(an)全(quan)(quan)操作(zuo)規程。搬運、安(an)(an)(an)裝浴盆時(shi)應有人指揮(hui),輕搬輕放,繩索安(an)(an)(an)全(quan)(quan)可靠(kao),避免碰壞(huai)器(qi)具和室內裝飾層。
