一、布置室外(wai)給水(shui)管道
a. 總體要求
室(shi)外給(gei)水(shui)管道布置(zhi)的(de)要旨,是滿足用戶對水(shui)量和水(shui)壓的(de)要求,盡可能縮(suo)短管線長度(du),減(jian)少土(tu)方(fang)量,方(fang)便維修。
b. 其(qi)他要求
1. 小區內的給水管道通常要求與建筑物平行,進入用戶前應設閥門井。

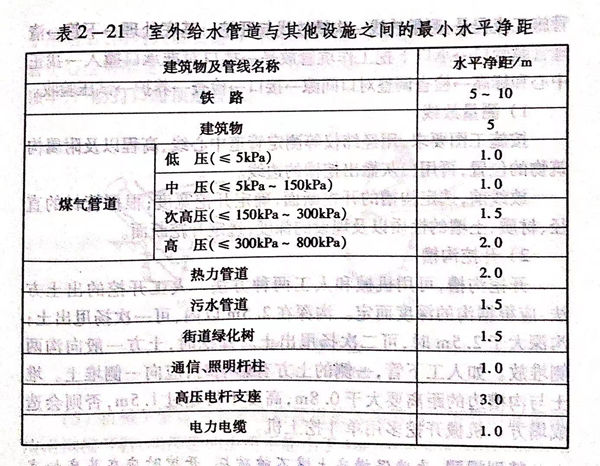

2. 室外給(gei)水(shui)管道與建(jian)筑物及(ji)其他管道間的(de)距(ju)離應符合(he)表2-21的(de)要求。

3. 配水干管每隔400m~600m應設置(zhi)一(yi)個閥門。
4. 干管的(de)(de)位置應(ying)盡可能布置在兩側都有大用(yong)戶(hu)的(de)(de)道路(lu)上,以減少配水支管的(de)(de)數(shu)量(liang)。
5. 在(zai)管(guan)道的隆起(qi)點及(ji)倒虹管(guan)的上下游處,要(yao)設進氣閥(fa)和(he)排氣閥(fa),管(guan)道的最低點要(yao)設泄水管(guan)和(he)泄水閥(fa)。
二(er)、室(shi)外給水管道(dao)敷設的要求
a. 加裝套管(guan)保護(hu)
管道穿過公(gong)路(lu)及鐵(tie)路(lu)時,應加裝套管保護。
b. 埋(mai)地(di)敷設
室外給水道(dao)采(cai)用埋地(di)(di)敷設。管道(dao)埋地(di)(di)的(de)深(shen)度,應根據外部載荷(he)、管材(cai)強度、管道(dao)布置情況,以及(ji)土(tu)質(zhi)地(di)(di)基等因素確定。金(jin)(jin)屬管道(dao)覆土(tu)深(shen)度通(tong)常(chang)≥0.7m,非(fei)金(jin)(jin)屬管道(dao)的(de)覆土(tu)深(shen)度通(tong)常(chang)為1.0m~1.2m,冰(bing)凍(dong)地(di)(di)區管道(dao)埋設的(de)深(shen)度應在冰(bing)凍(dong)線(xian)以下。
三、室外直(zhi)埋(mai)給水鑄鐵管(guan)
民用建筑的(de)室(shi)外給水管道都(dou)采用埋地敷(fu)設(she)。其直(zhi)埋給水鑄鐵管施工(gong)流(liu)程(cheng)是(shi):測量(liang)放線→溝槽(cao)放線與開挖→基底處理→下(xia)管→清理管膛管口(kou)(kou)→承口(kou)(kou)下(xia)挖工(gong)作坑管放平→插口(kou)(kou)對準承口(kou)(kou)撞入→找正中心和標(biao)高(gao)→檢查調整(zheng)對口(kou)(kou)間隙→接口(kou)(kou)→檢查→養護→試壓(ya)驗收。
a. 測(ce)量放(fang)線
按施工圖要求,用經緯儀等測定管道中心線(xian)、高程以(yi)及附屬(shu)構筑物(wu)的(de)位置,再(zai)用白(bai)灰撒(sa)出挖槽的(de)邊線(xian)。
放(fang)線前(qian),選(xuan)定(ding)溝槽(cao)的(de)開挖(wa)斷(duan)面(mian),確定(ding)開挖(wa)寬度;根據管材的(de)直徑(jing)、材質、土壤的(de)性質以(yi)及(ji)埋設的(de)深(shen)度,選(xuan)定(ding)開挖(wa)斷(duan)面(mian)。
b. 開挖溝槽
開挖(wa)溝(gou)槽,可用(yong)機械(xie)和人工兩種方法(fa)。人工開挖(wa)的出(chu)(chu)土(tu)方法(fa),應(ying)根據溝(gou)的深度而定。溝(gou)深在2.5m以內,可一次揚(yang)甩出(chu)(chu)土(tu);溝(gou)深大(da)于2.5m時,可二(er)次揚(yang)甩出(chu)(chu)土(tu)。開挖(wa)時,土(tu)方一般向(xiang)溝(gou)兩側(ce)堆(dui)放(fang)。如人工下管,一側(ce)的土(tu)方有影響時,應(ying)向(xiang)一側(ce)堆(dui)土(tu)。堆(dui)土(tu)與(yu)溝(gou)槽邊的距離要(yao)大(da)于0.8m,高度不得超過1.5m,否則會造成塌方。機械(xie)開挖(wa)多用(yong)單斗挖(wa)土(tu)機。
特別提醒:為確保槽(cao)底(di)土(tu)壤不被破(po)壞,開(kai)挖(wa)時應在基底(di)標高以(yi)上留出30cm左右的一層不挖(wa),留待(dai)人工清挖(wa)。
c. 基(ji)底處理(li)
溝底(di)應(ying)是(shi)自然土(tu)層,若是(shi)松土(tu)或礫石,應(ying)處(chu)理基底(di),防止管道發生(sheng)不(bu)均(jun)勻下沉。處(chu)理基底(di)應(ying)以施工圖的(de)規定為準。
d. 下(xia)管
1. 下管(guan)前,復(fu)測三通、閥門、消防栓的位置,以及(ji)排尺(chi)定位的工作(zuo)坑位,尺(chi)寸如不合適,應調整,并清除(chu)槽底雜物(wu)。
2. 下管時,應從(cong)兩個檢查井(jing)的一端開始,若是承插管,應使承口在前(qian),不要碰傷管道(dao)的防腐(fu)層。
3. 下管方(fang)法有(you)人工和機械兩(liang)種,根據管材(cai)、管徑、溝槽及施工現場等條件來(lai)選擇(ze)。

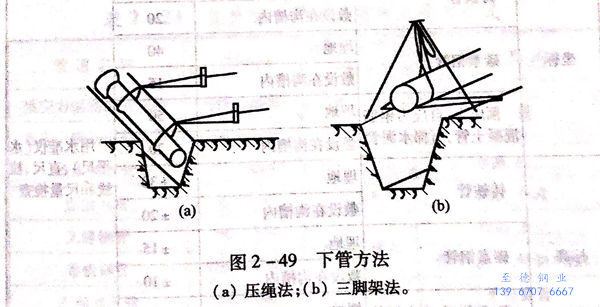

4. 人工下(xia)管(guan)(guan)(guan)有壓繩(sheng)(sheng)法和三(san)腳架法,如圖2-49所示(shi)。它所用的大(da)繩(sheng)(sheng)應(ying)堅固無斷股,吊裝(zhuang)時要統一(yi)指(zhi)揮,動(dong)作要協調一(yi)致。管(guan)(guan)(guan)子吊起(qi)后,溝內(nei)人員要避開,而且(qie)必須戴(dai)安全(quan)帽(mao)。下(xia)第一(yi)根(gen)管(guan)(guan)(guan)時,管(guan)(guan)(guan)中(zhong)心(xin)應(ying)對(dui)準(zhun)定位中(zhong)心(xin)線,找準(zhun)管(guan)(guan)(guan)底(di)標高(gao),管(guan)(guan)(guan)的末端應(ying)釘點樁擋住頂(ding)牢,嚴防打口時頂(ding)走(zou)管(guan)(guan)(guan)道。

5. 機(ji)械下管(guan)(guan)是(shi)用起(qi)重機(ji)將管(guan)(guan)道放(fang)入溝(gou)槽內(nei)。下管(guan)(guan)時(shi)起(qi)重機(ji)應沿溝(gou)槽開行,與溝(gou)邊的距離不(bu)能小于1m。
e. 穩(wen)管接口
按設(she)計高程和位置,將(jiang)管子安放在(zai)地基(ji)或基(ji)礎上,叫做穩(wen)管。
1. 穩(wen)管(guan)(guan)前,應(ying)將管(guan)(guan)口(kou)內外洗刷干凈(jing)。穩(wen)管(guan)(guan)時(shi),將承插(cha)管(guan)(guan)的(de)插(cha)口(kou)撞(zhuang)人(ren)承口(kou)內,對口(kou)四周的(de)間隙要(yao)均勻一(yi)致(zhi),間隙的(de)大小應(ying)符合規(gui)定。
2. 用套環接(jie)口(kou)時(shi),穩好一(yi)(yi)根管子再(zai)安(an)裝(zhuang)一(yi)(yi)個套環。用承插接(jie)口(kou)時(shi),穩好第一(yi)(yi)節管子后,要在(zai)承口(kou)下(xia)墊(dian)滿灰(hui)漿,再(zai)將第二節管子插入(ru),將擠入(ru)管內的灰(hui)漿從里口(kou)抹平。
3. 室(shi)外給水管道(dao)的管材,通常用(yong)鑄鐵管、鋼(gang)管石棉(mian)水泥管、預應力(li)鋼(gang)筋混(hun)凝(ning)(ning)土及自應力(li)鋼(gang)筋混(hun)凝(ning)(ning)土管等(deng)。管道(dao)接(jie)口的具體方法見相關內容。
4. 給水管道(dao)安裝完(wan)畢,按規定試壓。
5. 鑄鐵管道的鋪設質量應符合表(biao)2-22的規定。

f. 回(hui)填(tian)土(tu)
管道(dao)驗收合格(ge),要及時(shi)回填(tian)土(tu),切忌晾溝。回填(tian)土(tu)時(shi),應(ying)確保管道(dao)和構筑物的安全,管道(dao)不(bu)移位,接(jie)(jie)口及防(fang)(fang)腐(fu)層不(bu)被破壞(huai),土(tu)中不(bu)得(de)有磚頭、石塊及凍土(tu)硬塊。要從溝槽兩側同(tong)時(shi)填(tian)土(tu),不(bu)能(neng)將土(tu)直接(jie)(jie)砸在(zai)接(jie)(jie)口抹(mo)帶及防(fang)(fang)腐(fu)層上(shang)。管頂(ding)以上(shang)5cm內要用(yong)人工夯填(tian),覆(fu)土(tu)在(zai)1.5m以上(shang)時(shi)才能(neng)用(yong)機械碾壓。
給水管道使用(yong)前,應按規定沖洗消毒(du)(du),一般(ban)用(yong)漂(piao)白粉溶液消毒(du)(du)。
四、室外給水管道(dao)選材與接口

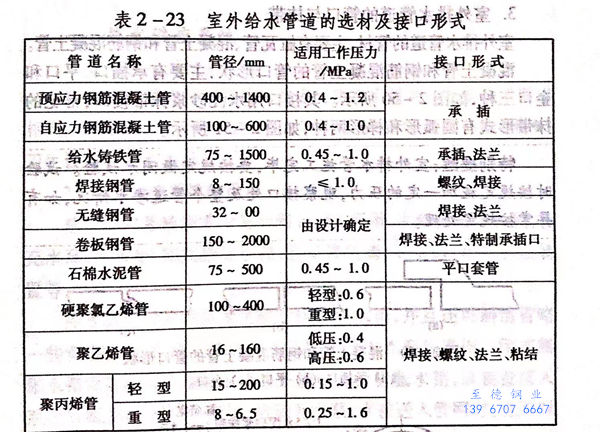

室外給(gei)水(shui)管(guan)道選材與接口(kou)形式(shi),如表2-23所列。
