①. 電(dian)伴(ban)熱系統安裝(zhuang)前,被伴(ban)熱管道必須全部施(shi)工完畢,并經水壓試驗(yan)、氣密試驗(yan)檢查合格。
②. 安(an)裝時,應先按照(zhao)電伴熱(re)系統圖(tu)逐一核對(dui)管(guan)道(dao)編號(hao)(hao)、管(guan)道(dao)規格(ge)、工藝條(tiao)件、電伴熱(re)參數(shu)、規格(ge)型(xing)號(hao)(hao)、電氣設備和控制設備規格(ge)型(xing)號(hao)(hao)等確(que)認無誤后(hou)才能安(an)裝。
③. 電伴熱(re)帶或電纜(lan)線有(you)良(liang)好的(de)柔(rou)性,不得硬折(zhe),需要(yao)彎(wan)曲時(shi),其曲率(lv)半徑不得小于(yu)電熱(re)電纜(lan)外(wai)徑或自(zi)限性電熱(re)帶厚度(du)的(de)6倍(bei)。
④. 電(dian)伴熱帶(dai)或電(dian)纜應與被(bei)伴熱管道或設備貼緊,并(bing)用扎帶(dai)固定;對于非金屬管道,應在管外(wai)壁與伴熱帶(dai)之間夾一金屬片(鋁(lv)箔),以(yi)提高傳熱效果。

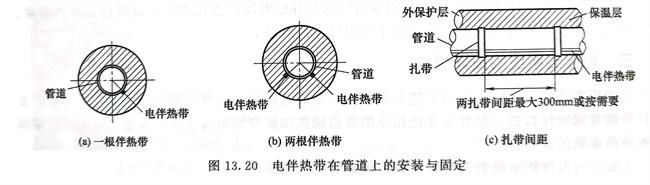

⑤. 電(dian)伴(ban)熱(re)帶(dai)和(he)電(dian)熱(re)電(dian)纜的(de)安裝(zhuang)如圖13.20所示(shi)。一般在(zai)管(guan)道的(de)側(ce)下方,當遇到法(fa)蘭時(shi),由于法(fa)蘭處易(yi)發(fa)生泄漏(lou),應(ying)(ying)避開其(qi)正下方;當設置(zhi)多根電(dian)熱(re)帶(dai)時(shi),按(an)互成90°分布或(huo)等距離布置(zhi),每(mei)隔300~600mm應(ying)(ying)有扎帶(dai),扎帶(dai)材料(liao)應(ying)(ying)根據管(guan)道溫度(du)選用。
⑥. 電伴熱系統安裝完畢后(hou),必(bi)須逐個回路進行電氣測(ce)試,合格后(hou)再進行通(tong)電試驗,檢(jian)查發現情況,處(chu)理正常后(hou)方(fang)可保溫。
⑦. 電(dian)熱電(dian)纜是制(zhi)造(zao)廠根(gen)據用(yong)戶的(de)有(you)關條件專門制(zhi)作的(de),因(yin)此不能互相代用(yong);安裝時不得重疊、交叉(cha)和搭(da)接,不得剪(jian)斷。
⑧. 電熱電纜的(de)接頭(tou)處附近80mm左右(you)不得彎(wan)曲,在接頭(tou)兩側(ce)應有扎帶(dai)。

典型部位(wei)的(de)電伴熱設(she)計

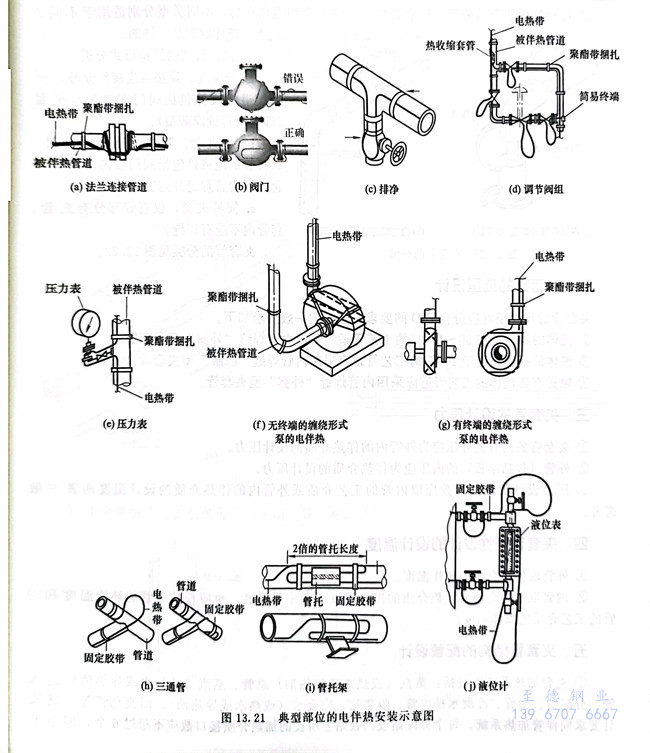

典型部位(wei)的電伴熱安(an)裝示意圖(tu)見圖(tu)13.21。
