室內排(pai)水管道常用管材及連(lian)接(jie)方式(shi),如(ru)表(biao)2-16所列。

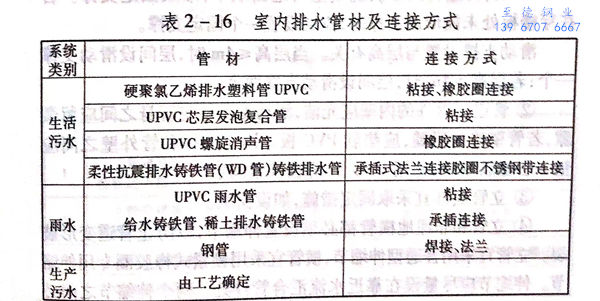

表 16.jpg

室內排(pai)水(shui)管(guan)道施工(gong)工(gong)藝(yi)流(liu)程:

 施工準(zhun)備→埋地(di)管(guan)安(an)(an)(an)裝(zhuang)(zhuang)→干(gan)管(guan)安(an)(an)(an)裝(zhuang)(zhuang)→立管(guan)安(an)(an)(an)裝(zhuang)(zhuang)→橫支(zhi)管(guan)安(an)(an)(an)裝(zhuang)(zhuang)→器具支(zhi)管(guan)安(an)(an)(an)裝(zhuang)(zhuang)→灌(guan)水試(shi)驗→通水通球試(shi)驗。

1. 硬(ying)聚乙烯排水塑料管安裝

 a. 埋地管(guan)道

  ①. 鋪設埋(mai)地(di)管宜分兩段(duan)(duan)進行,第一段(duan)(duan)先做±0.00以下(xia)的室內部分至伸出(chu)外墻(qiang)為止,伸出(chu)外墻(qiang)的管道不得小(xiao)于250mm,待土建施(shi)工(gong)結(jie)束后(hou),再從外墻(qiang)邊鋪設第二段(duan)(duan)管道接人室內檢查井。

  ②. 埋地(di)管(guan)的(de)管(guan)溝底面應平整,無突出的(de)尖硬物。一般可做100mm~150mm砂墊(dian)層,墊(dian)層寬度不小于管(guan)徑的(de)2.5倍(bei),坡度與管(guan)道坡度相(xiang)同。管(guan)道灌水試(shi)驗合格(ge)后,方(fang)可在(zai)管(guan)道周圍(wei)填(tian)砂,填(tian)砂至管(guan)頂以上至少100mm處。

  ③. 埋地(di)管(guan)(guan)(guan)穿越基礎預(yu)留孔洞時(shi),管(guan)(guan)(guan)頂上部凈(jing)空不(bu)得小于(yu)150mm,埋地(di)管(guan)(guan)(guan)穿地(di)下室(shi)外墻時(shi)應設剛(柔)性防水套管(guan)(guan)(guan)。

 b. 立管(guan)

  ①. 塑料(liao)管(guan)道支(zhi)(zhi)撐(cheng)分(fen)為固定支(zhi)(zhi)撐(cheng)和(he)滑(hua)動(dong)支(zhi)(zhi)撐(cheng)兩種。立管(guan)的固定支(zhi)(zhi)撐(cheng)每層(ceng)(ceng)設(she)(she)一個。立管(guan)穿(chuan)樓板處應(ying)加裝止(zhi)水翼環,用C20細石混凝土(tu)分(fen)層(ceng)(ceng)澆(jiao)筑填(tian)補(bu),第(di)一次(ci)為樓板厚度的2/3,待強度達到(dao)1.2MPa后,再(zai)進行第(di)二次(ci)澆(jiao)筑至與(yu)地(di)面取平,形成(cheng)固定支(zhi)(zhi)撐(cheng)。若(ruo)(ruo)在(zai)穿(chuan)樓板處未(wei)能形成(cheng)支(zhi)(zhi)撐(cheng)時,應(ying)層(ceng)(ceng)設(she)(she)置(zhi)一個固定支(zhi)(zhi)撐(cheng)。滑(hua)動(dong)支(zhi)(zhi)撐(cheng)設(she)(she)置(zhi)與(yu)層(ceng)(ceng)高(gao)有關(guan)。當層(ceng)(ceng)高(gao)≤4m時,層(ceng)(ceng)間(jian)設(she)(she)滑(hua)動(dong)支(zhi)(zhi)撐(cheng)一個;若(ruo)(ruo)層(ceng)(ceng)高(gao)>4m時,層(ceng)(ceng)間(jian)設(she)(she)滑(hua)動(dong)支(zhi)(zhi)撐(cheng)兩個。

  ②. 管(guan)(guan)(guan)道支(zhi)撐(cheng)件(jian)的內壁應(ying)光潔,滑動支(zhi)撐(cheng)件(jian)與管(guan)(guan)(guan)身之間(jian)應(ying)留微隙,若管(guan)(guan)(guan)壁略(lve)為粗糙,應(ying)墊(dian)軟(ruan)PVC板(ban)。固定支(zhi)撐(cheng)和管(guan)(guan)(guan)外(wai)壁之間(jian)應(ying)墊(dian)一層(ceng)橡膠軟(ruan)墊(dian),并用U形(xing)卡(ka)、螺(luo)栓擰(ning)緊固定。

  ③. 立管(guan)底部宜采取固定措施,如設支墩(dun)。

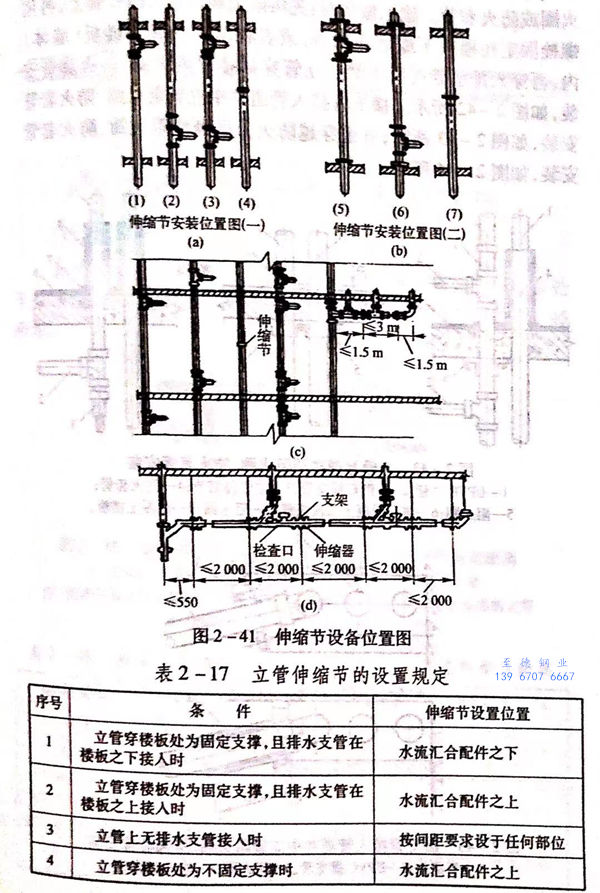

  ④. 立管(guan)(guan)和非埋(mai)地(di)橫管(guan)(guan)都必(bi)須設(she)置伸(shen)縮節(jie),以防止管(guan)(guan)道變形(xing)破(po)裂。立管(guan)(guan)宜(yi)采用(yong)普通型伸(shen)縮節(jie),橫管(guan)(guan)宜(yi)采用(yong)鎖緊式(shi)橡膠圈專用(yong)伸(shen)縮節(jie)。伸(shen)縮節(jie)應盡量設(she)在靠近水流(liu)匯合(he)管(guan)(guan)件處。兩(liang)個伸(shen)縮節(jie)之間必(bi)須設(she)置一個固定支撐。伸(shen)縮節(jie)設(she)置規定見圖2-41和表2-17。

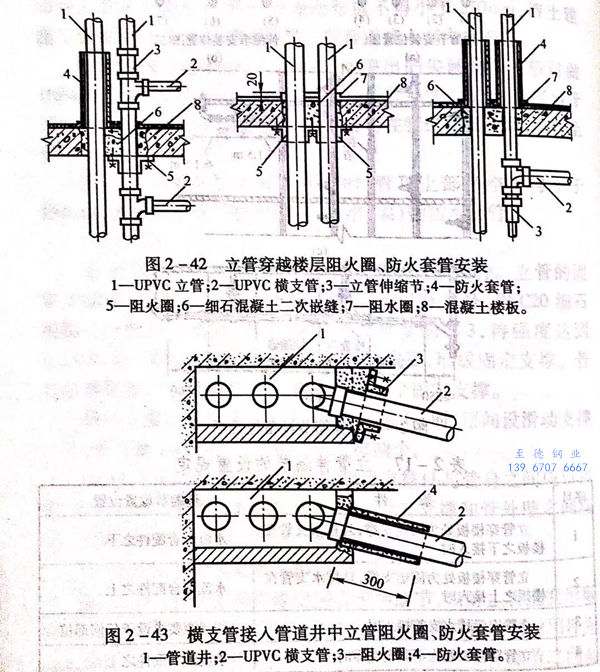

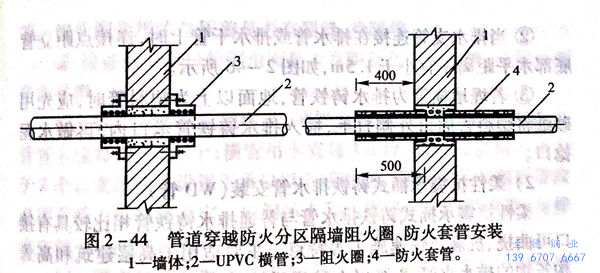

  ⑤. 當立管(guan)(guan)明設(she)且D.>110mm時,在(zai)樓(lou)板貫穿部(bu)位應設(she)置阻(zu)(zu)(zu)火(huo)(huo)(huo)圈(quan)或(huo)防(fang)火(huo)(huo)(huo)套管(guan)(guan)。施(shi)工做法時:先(xian)將阻(zu)(zu)(zu)火(huo)(huo)(huo)國套在(zai)UPVC管(guan)(guan)上,再用螺栓固定在(zai)樓(lou)板下或(huo)墻面兩側(ce),或(huo)者(zhe)將阻(zu)(zu)(zu)火(huo)(huo)(huo)圈(quan)理入(ru)(ru)樓(lou)板(墻體)內(nei),再穿入(ru)(ru)排水管(guan)(guan)進行安裝(zhuang)。立管(guan)(guan)穿越樓(lou)層阻(zu)(zu)(zu)火(huo)(huo)(huo)圈(quan)、防(fang)火(huo)(huo)(huo)套管(guan)(guan)安裝(zhuang),如(ru)圖2-42所示。橫支管(guan)(guan)接(jie)人管(guan)(guan)道(dao)井中立管(guan)(guan)阻(zu)(zu)(zu)火(huo)(huo)(huo)圈(quan)、防(fang)大套管(guan)(guan)安裝(zhuang),如(ru)圖2-43所示;管(guan)(guan)道(dao)穿越防(fang)火(huo)(huo)(huo)分區隔墻阻(zu)(zu)(zu)火(huo)(huo)(huo)圈(quan)、防(fang)火(huo)(huo)(huo)套管(guan)(guan)安裝(zhuang),如(ru)圖2-44所示。

 c. 橫、支管(guan)

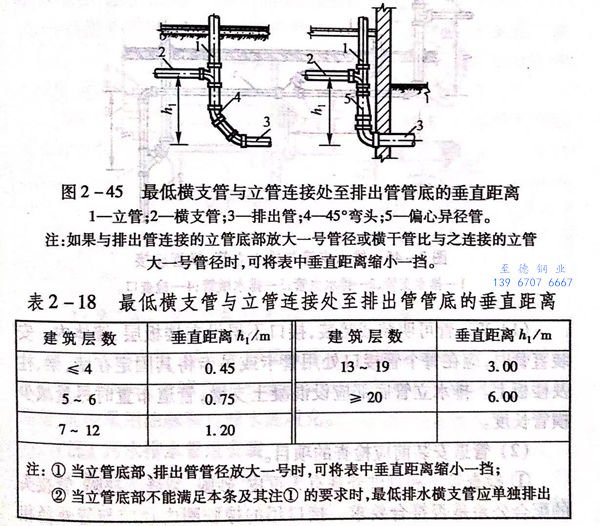

  ①. 排(pai)水(shui)立(li)管(guan)(guan)(guan)僅置伸頂通氣(qi)管(guan)(guan)(guan)時(shi),最(zui)低層橫支管(guan)(guan)(guan)與立(li)管(guan)(guan)(guan)連(lian)接處至排(pai)出管(guan)(guan)(guan)管(guan)(guan)(guan)底的垂直距離不得小于表2-18規定,如(ru)圖2-45所示。

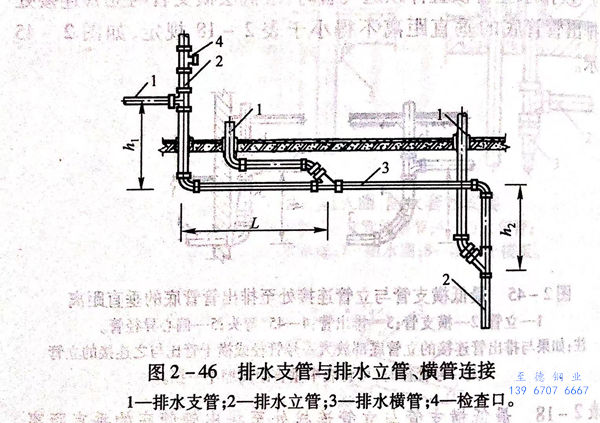

  ②. 當排水支管(guan)連(lian)接(jie)在排水管(guan)或(huo)排水干(gan)管(guan)上時,連(lian)接(jie)點距立管(guan)底部水平距離(li)不宜(yi)小于1.5m,如圖2-46所示。

  ③. 若(ruo)埋地橫(heng)管為排水鑄鐵管,地面(mian)以上為塑料管時,應先用砂(sha)紙將(jiang)塑料管插(cha)口外側(ce)打毛,插(cha)入排水鑄鐵管承口內(nei),再做水泥捻(nian)口。

2. 柔性抗(kang)震承(cheng)插式(shi)鑄鐵(tie)排水管安裝(WD管)

  柔(rou)性抗震承插式(shi)鑄鐵排(pai)水管(guan)(guan)與(yu)普(pu)通排(pai)水鑄鐵管(guan)(guan)相比(bi)較具有接口(kou)可(ke)曲(qu)撓、抗震及(ji)快速施工等(deng)特點(dian)。主(zhu)要適用于高層(ceng)建(jian)筑和(he)高聳構筑物的排(pai)水立管(guan)(guan),8級(ji)以上抗震設防(fang)的排(pai)水管(guan)(guan)道和(he)要求快速施工的施工場所。

  a. WD管(guan)可明裝或暗裝,接口不得設(she)在(zai)(zai)樓板層、墻體內。安裝直管(guan)時(shi),應在(zai)(zai)每個管(guan)接口處用管(guan)卡或吊卡將(jiang)其固定(ding)在(zai)(zai)墻、梁、柱及樓板上(shang)。排水立管(guan)底部應設(she)混凝土(tu)支墩,管(guan)道(dao)布置時(shi)盡量減(jian)少橫(heng)管(guan)長度。

  b. 管道安裝前應(ying)檢(jian)查的項目

  ①. 檢查(cha)管子和管件外觀有無重皮、砂眼(yan)、裂縫(feng)等(deng)(deng)缺陷,管接(jie)(jie)頭的配(pei)(pei)合公(gong)差是(shi)否符合要求。接(jie)(jie)口用的橡膠圈內徑(jing)應與管外徑(jing)相(xiang)等(deng)(deng)。接(jie)(jie)頭配(pei)(pei)套用法蘭壓蓋是(shi)否有裂縫(feng)、冷隔等(deng)(deng)。

  ②. 檢查(cha)管子(zi)承口的倒角面是否有明顯凸凹和溝槽,應保證倒角面平滑。

 3. 管(guan)(guan)子安裝前應預埋(mai)支(zhi)、吊架卡具,管(guan)(guan)道支(zhi)架間距規定

   立管管卡(ka)(ka)應(ying)每2m設(she)(she)一(yi)個(ge);橫管吊卡(ka)(ka)宜每1m設(she)(she)一(yi)個(ge),每樓層不(bu)得少于2個(ge)。支吊架(jia)(jia)應(ying)設(she)(she)置于承口以(yi)下或附近。豎(shu)向(xiang)彎(wan)頭與(yu)前后(hou)管段必須采用支架(jia)(jia)整(zheng)體固定。扁鋼(gang)吊卡(ka)(ka)和(he)圓鋼(gang)吊卡(ka)(ka)應(ying)間隔設(she)(she)置,與(yu)排(pai)水立管中(zhong)心間距0.4m~0.5m為(wei)宜。

 4. 管卡(ka)和吊(diao)卡(ka)為金屬材(cai)(cai)質(zhi),并由管材(cai)(cai)、管件生產(chan)廠家配(pei)套供(gong)應

  為(wei)了方便(bian)安裝(zhuang),法(fa)蘭壓蓋宜優先采用三耳式,管(guan)口大樣圖如圖2-47所示。

5. 管道在(zai)樓、屋面(mian)板(ban)預(yu)留孔洞處(chu),應(ying)設(she)置鋼套管,其(qi)直徑應(ying)比立(li)管大50mm,套管宜高出地(di)面(mian)20mm,套和上下口(kou)內(nei)側應(ying)倒成圓(yuan)角,間隙采用(yong)油(you)麻和石棉水泥填充(chong)。
