管道工程維修和更(geng)新改造,常需要(yao)進行土石方(fang)開挖。在土石方(fang)開挖作業中,容易發生(sheng)塌方(fang)、滑跌、中毒等事故(gu)。


1. 土方(fang)施工(gong)前的準備工(gong)作


  ①. 做好必要的水文、地(di)質、地(di)下隱蔽工程的資料收集和調查工作,查明是(shi)否有給(gei)排水、供(gong)熱、供(gong)煤氣管道以及電纜(lan)、光纜(lan)等。


  ②. 若(ruo)有地(di)下水和(he)管道(dao)工程泄水情(qing)況,應做好排(pai)水設施、機(ji)具和(he)材料(liao)等的(de)準備工作(zuo)。


  ③. 做好隱蔽工程交底(di)和(he)安全技術(shu)交底(di)工作。



 2. 施工注意事(shi)項(xiang)


  ①. 拋土距坑邊不(bu)(bu)得少于0.8m,高度不(bu)(bu)得超過1.5m.


  ②. 施工中如發現有不明(ming)管(guan)道或不明(ming)物(wu)體應立(li)即停止開挖,與有關部門聯系后妥善處理方可繼續施工。


  ③. 經(jing)常檢查(cha)溝槽(cao)邊坡。發現有裂紋和落土情況時,應立(li)即采取安全(quan)防護(hu)措施或減小(xiao)邊坡。


  ④. 在有(you)地下(xia)水的(de)區域或雨季施工時,應(ying)有(you)排水措施,特(te)別是濕陷性(xing)黃土(tu)(tu)、膨脹土(tu)(tu)等對(dui)水敏感性(xing)強的(de)土(tu)(tu)壤,更(geng)應(ying)及時排水。


  ⑤. 當開挖溝(gou)槽較深或(huo)距(ju)建筑物、構(gou)筑物較近(jin)時,應與建筑結構(gou)有關單位聯(lian)系,采(cai)取(qu)相應的技術(shu)措施(shi),必要時應修改溝(gou)槽位置。


  ⑥. 在(zai)地(di)溝(gou)中作業時,夜間照明電壓不(bu)得高于12V.


  ⑦. 在(zai)(zai)溝槽(cao)中同時作業人(ren)員不(bu)得(de)少(shao)于2人(ren)。不(bu)得(de)在(zai)(zai)溝槽(cao)內坐臥休息,冬季(ji)不(bu)得(de)在(zai)(zai)溝槽(cao)內取(qu)暖。


  ⑧. 開(kai)(kai)挖管(guan)道溝槽或路塹(qian)時,要根據土質、地下(xia)水情況和開(kai)(kai)挖深度,確(que)定(ding)合理的(de)邊(bian)坡坡度。


  ⑨. 挖(wa)(wa)掘土(tu)方應自上而下進行,嚴(yan)禁采用挖(wa)(wa)空底(di)腳(jiao)、上部塌落的違規操作(zuo)方法(fa)。


  ⑩. 可能導致(zhi)土方坍(tan)塌的原因有以下(xia)幾種,施工時應注意防(fang)范。


    a. 溝槽兩側堆積(ji)浮(fu)土太多,超(chao)過土壤(rang)承受能(neng)力。


    b. 地下水位較(jiao)高,或(huo)雨、雪水浸人土壤,使(shi)土壤失去穩定性。


    c. 距房屋或堆(dui)積物較近(jin),其作用(yong)力超過(guo)了溝(gou)槽(cao)或路(lu)塹土(tu)壤(rang)的承載極限。


    d. 施工中所確(que)定的(de)邊坡坡度較小(xiao),與(yu)實際情況不符。



 3. 土方(fang)開挖和回填的安(an)全技術要求

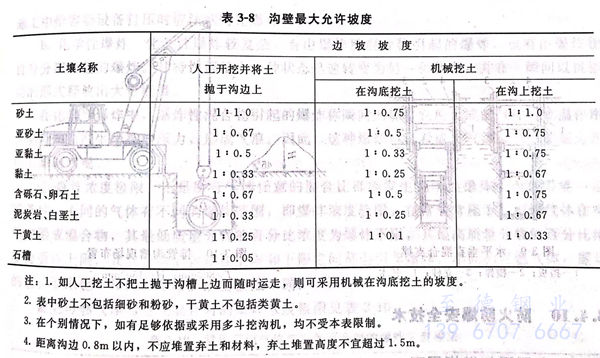

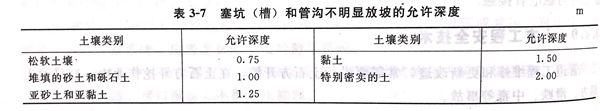

  ①. 當土壤濕(shi)度(du)正(zheng)常、土質良好且(qie)無(wu)地(di)下水影(ying)響,若(ruo)開(kai)挖深度(du)不(bu)超(chao)過表3-7的規(gui)定時,可不(bu)設支撐,也不(bu)必明顯放坡,若(ruo)開(kai)挖深度(du)超(chao)過表3-7的規(gui)定,可根(gen)據土質和施(shi)工的具體情況參照表3-8的規(gui)定放坡。

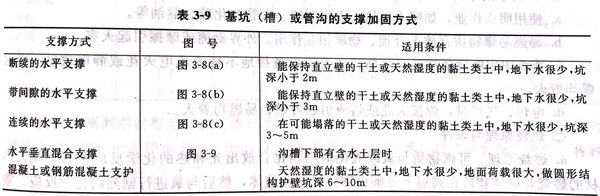

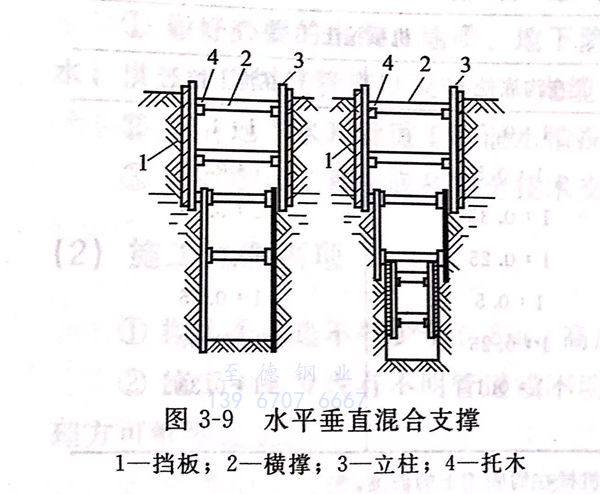

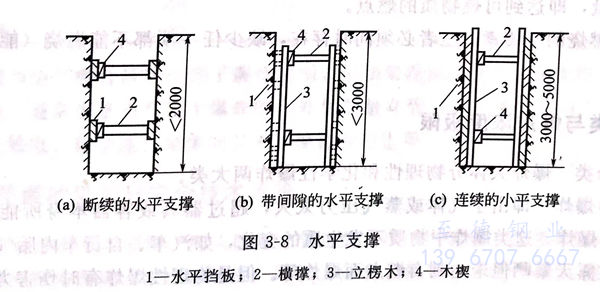

  ②. 場地條件限制挖方(fang)(fang)不允許放(fang)坡時,則應采用支撐(cheng)加(jia)固。支撐(cheng)好一層(ceng)下(xia)挖一層(ceng)。支撐(cheng)的加(jia)固方(fang)(fang)法可(ke)參(can)照表3-9及圖3-8、圖3-9。

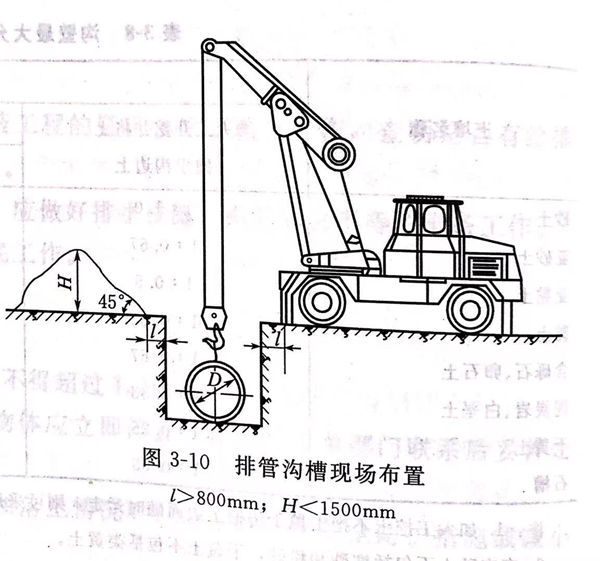

  ③. 在緊靠(kao)溝槽邊緣(yuan),不應行(xing)走(zou)和安放施工機械,若(ruo)采用汽(qi)車吊(diao)下(xia)管,汽(qi)車吊(diao)的現場布置應按(an)圖3-10的要求進(jin)行(xing),并(bing)應留不小于800mm的溝邊通道。


圖 10.jpg


  ④. 人(ren)工夯實時要動作(zuo)一致,按照一定方向進行,每層填土厚(hou)度(du)不得大(da)于(yu)200mm.


  ⑤. 當開(kai)挖溝槽遇有地下(xia)管線和溝邊有電桿(gan)時(shi),應采(cai)取保護措施。
